一、前期準備
1.現場勘查與評估
使用無人機或望遠鏡對煙囪整體結構進行初步檢查,記錄爬梯銹蝕、變形、連接松動等缺陷。
重點檢測爬梯與煙囪墻體的連接點,評估螺栓銹蝕率及踏板承重能力。
檢查煙囪外壁裂縫、傾斜角度,確認是否影響爬梯安裝穩定性。
2.材料與工具準備
材料:高強度防腐螺栓、耐候性涂料、防滑踏板、加強肋板、踢腳板。
工具:卷揚機、安全繩、雙保險安全帶、電動打磨機、高壓噴砂設備、扭矩扳手、電火花檢漏儀。
防護設備:防護網、警示標志、防塵口罩、防滑鞋。
3.人員與安全培訓
施工人員需持高空作業證,接受安全培訓,熟悉應急預案。
設置安全警戒線,懸掛“禁止入內"“高空作業"等警示牌。
二、檢修流程
1.拆除舊爬梯
順序:由上至下逐步拆除,避免整體傾倒風險。
方法:使用乙炔切割工具分離連接點,保護煙囪本體不受損傷。
清理:將拆除的舊爬梯、螺栓等材料捆綁后垂直吊運至地面,禁止拋擲。

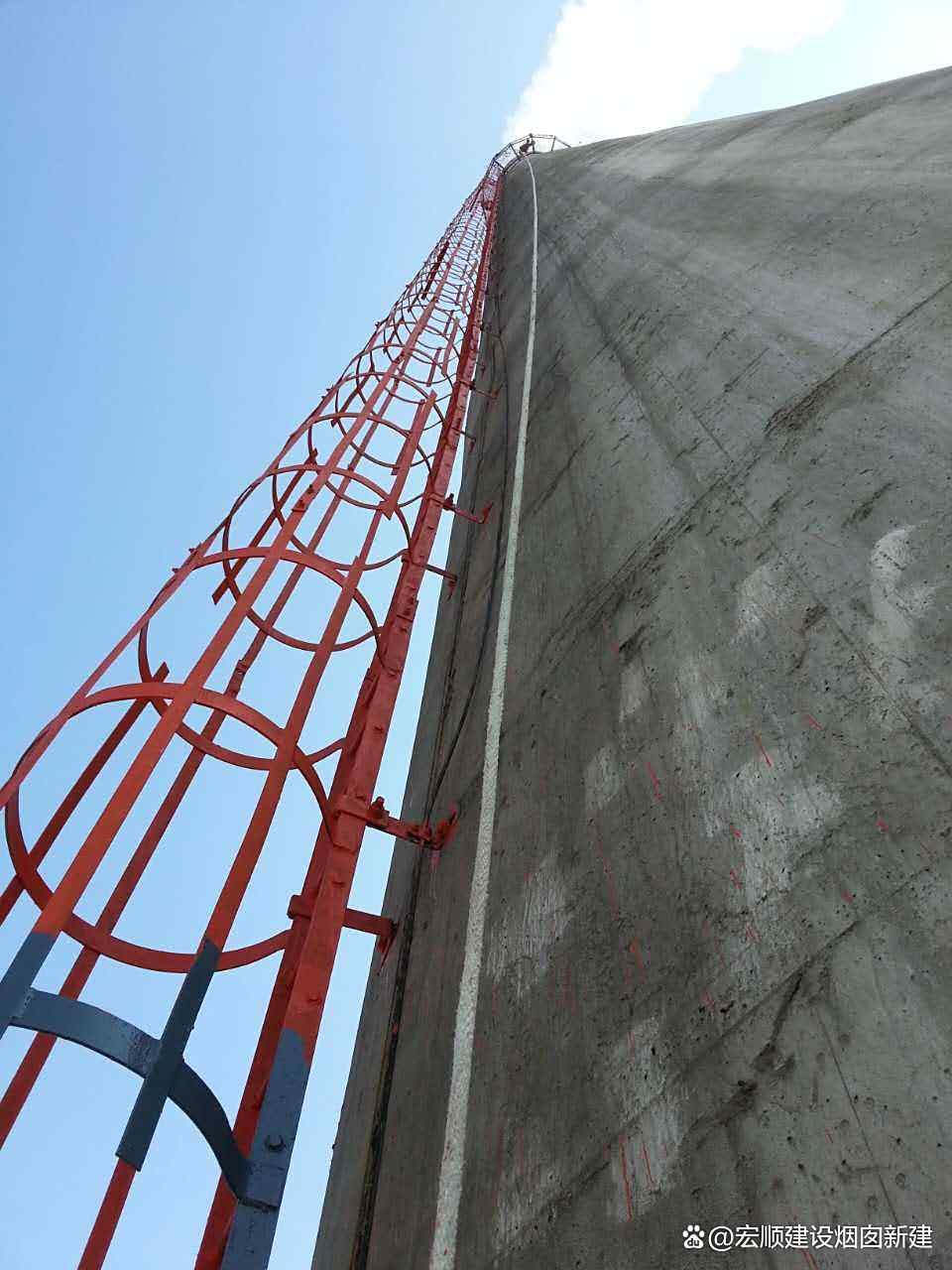

2.安裝新爬梯
開鑿孔洞:在煙囪外壁定位并開鑿膨脹螺栓孔,確保垂直度誤差≤2mm。
固定爬梯:安裝膨脹螺栓,用扭矩扳手緊固至350N·m。焊接加強肋板
護籠升級:將護籠間距從30cm縮小至15cm,底部增設10cm高踢腳板。
3.防腐處理
除銹:輕度銹蝕區機械角磨機打磨至St3級標準。重度銹蝕區高壓噴砂處理至Sa2.5級標準,清除隱蔽部位銹渣。
涂裝:底漆環氧富鋅底漆。中間層環氧云鐵漆阻隔水汽。面漆氯化橡膠面漆。
特殊部位:螺栓、焊縫處額外涂刷2遍防腐膏。

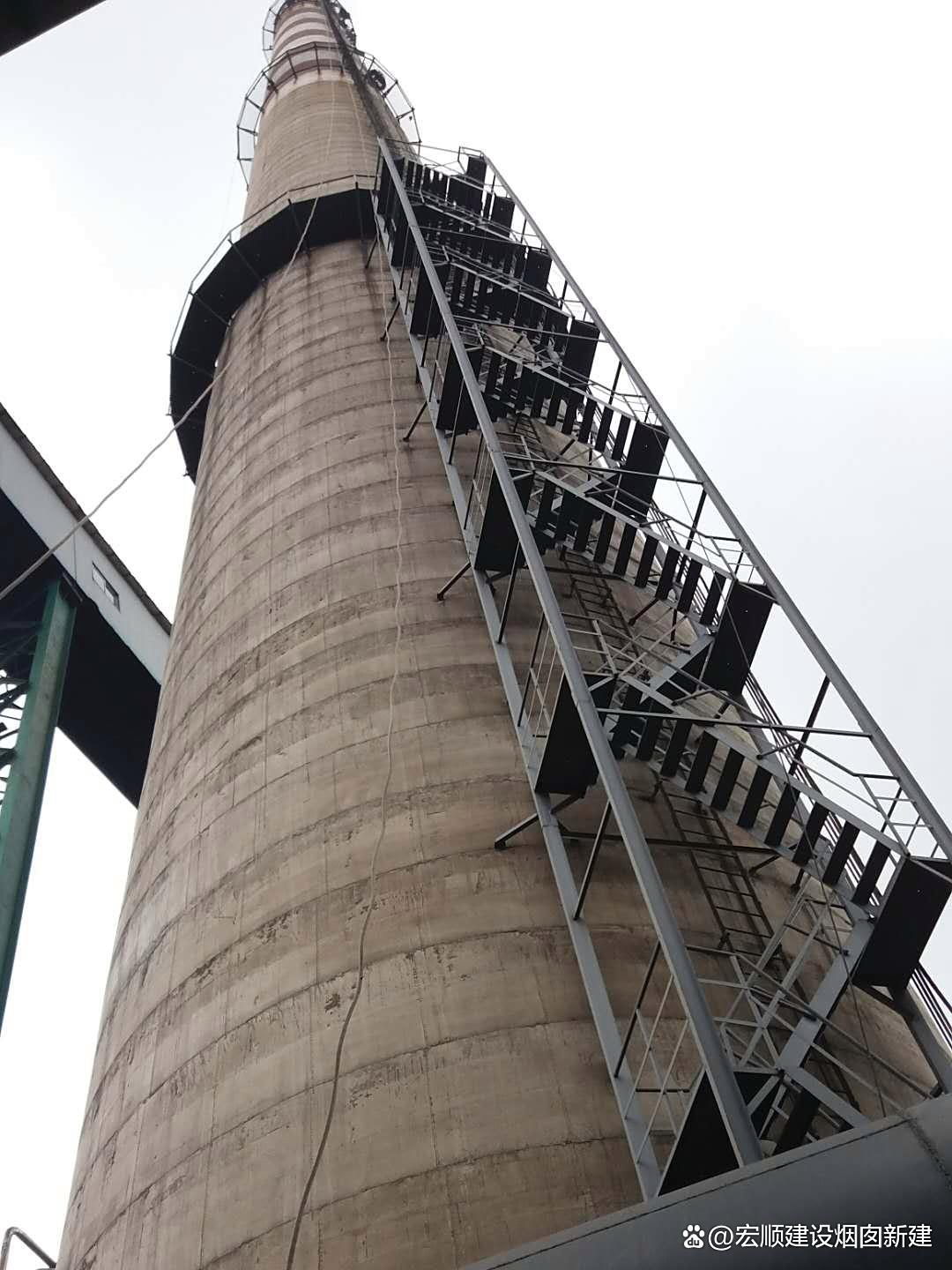

4.平臺與安全設施安裝
安裝平臺三角支撐,采用化學螺栓及粘鋼工藝固定。
鋪設平臺板,焊接欄桿立桿,確保整體穩定性。
在爬梯每隔10米處增設高度標識與安全警示牌(如“小心碰頭"“禁止超載")。
三、安全措施
1.高空作業防護
使用雙保險安全繩,主繩與副繩分別固定于不同錨點。
在施工區域下方設置防護網,防止工具墜落。
遇大風(風速>6級)、雷雨等惡劣天氣立即停工。
2.質量與安全檢查
自檢與互檢:每道工序完成后檢查螺栓緊固度、焊縫質量、涂層均勻性。
承重試驗:用100kg沙袋模擬人員荷載,測試爬梯穩定性。
電火花檢漏:檢測涂層完整性,確保無漏涂、氣泡等缺陷。
